SDA i tadašnji premijer Fadil Novalić su imali vlaat tokom cijelog perioda kada je Blok 7 trebao biti izgrađen.
Vlade su koristile projekat kao politički simbol, ali ni jedna vlada nije riješila ključne probleme – finansiranje, međunarodne dozvole i tehnološke prepreke.
Odgovornost je kombinacija političke i tehničko-investicione neefikasnosti, ali politički najveći teret nosi SDA, jer je projekat bio njihov prioritet.
Blok 7 je više puta korišten u političkim kampanjama SDA, ali se nije vodilo dovoljno računa o tehničkim i finansijskim aspektima.
Prije deset godina formalno je pokrenuta priča o izgradnji Bloka 7 Termoelektrane u Tuzli, nakon što je Elektroprivreda BiH i premijer Novalić potpisala ugovor s kineskim konzorcijem China Gezhouba Company i China Energy Engineering Group Guangdong Electric Power Design Institute.
U novembru 2019. godine krenulo se u pripremu terena unutar kompleksa Termoelektrane u Tuzli, a ubrzo je nastao značajan problem kada se iz projekta povukla američka kompanija General Electric, čija je oprema – kotao, turbina i generator – trebala biti ključni dio Bloka 7.
Konzorcij dvije kineske kompanije ponudio je izmjenu ugovora, predlažući isporuku opreme s evropskom tehnologijom ili licencom. BiH na to nije mogla pristati, te je krajem prošle godine državna Elektroprivreda raskinula ugovor s kineskim partnerima.

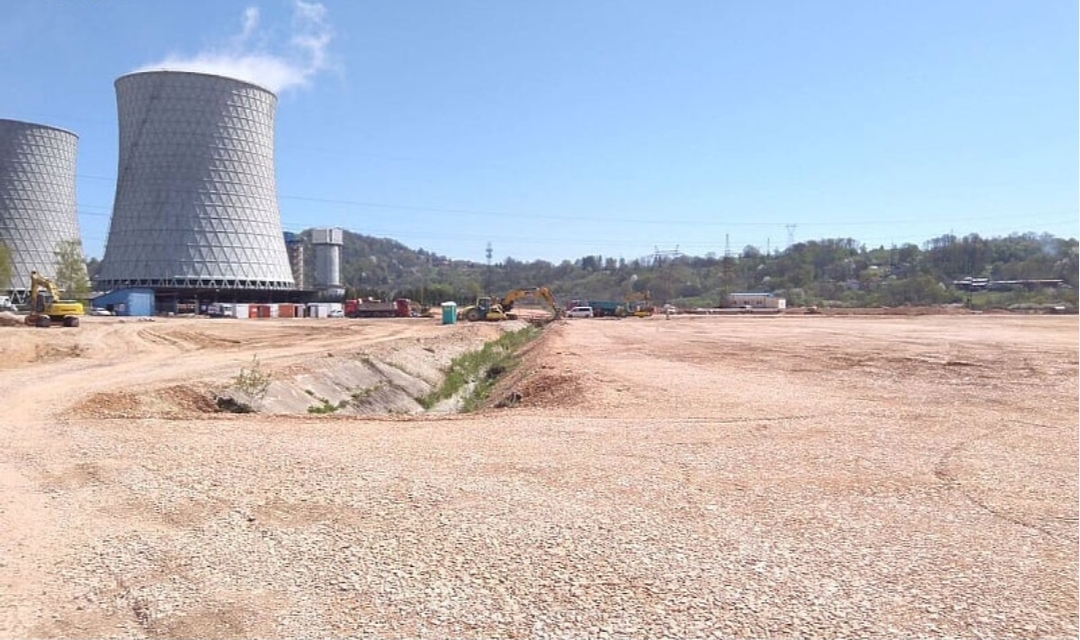

Dosadašnja investicija u pripremu terena, procijenjena na između 20 i 30 miliona KM, za sada izgleda kao uzaludno utrošen novac, s obzirom da je zemljište i dalje prazno. Jedan od prijedloga je promjena namjene parcele, no iz Elektroprivrede BiH ističu da izgradnja solarne elektrane ne bi bila adekvatno rješenje.
“Mi smo raskinuli ugovor jer smo na to bili zakonski primorani, zbog ranije upućene tri opomene. Kada govorimo o parceli, još uvijek nema projektnog rješenja za nju. Mislim da to nije mjesto za solarne panele, zbog procesa insolacije, blizine Termoelektrane i svega što se dešava. Ta elektrana ne bi radila u punom kapacitetu, ali Elektroprivreda BiH razmišlja u drugom pravcu i projektima. Dok ne završimo proces vezan za Blok 7, na tom zemljištu ništa nije planirano”, kazao je direktor Elektroprivrede BiH Sanel Buljubašić.
Blok 7 je trebao imati snagu od 450 MW električne i 270 MW toplotne energije, što bi dodatno poboljšalo kapacitete Termoelektrane Tuzla, koja trenutno radi na tri bloka.
Blokovi četiri i pet koriste lignit iz rudnika Kreka, dok blok šest radi na klasični ugalj i opskrbljuje se iz rudnika Đurđevik i Banovići.
📢 Imate mišljenje o ovoj temi?
Uključite se u raspravu i ostavite komentar na našem sajtu ili društvenim mrežama. BALKAN X PORTAL
